冬季PP-R管材管件的防冻小技巧


一、管材管件产品冬季注意事项

  要注意进入冬季之后,PP-R管材在低温下有冷脆性造成的开裂、冰冻性破裂的特性。

  PP-R是无规共聚聚丙烯,当环境温度低于5时,PP-R管材韧性降低,管材在搬运、安装受到外力的冲击或者重压时,会造成管材脆性开裂,开裂情况一般是从管材内壁向外延伸,环境温度越低越容易造成管材脆性开裂,低温环境搬运产品,必须要轻拿轻放

  因外力受伤管材被安装后,会在后期使用过程中出现脆性开裂漏水现象。为此欧标《建筑给水聚丙烯管道工程技术规范》中针对此问题做出了明确的要求:所有符合欧洲标准DVGW / WRAS认证的正规厂家生产的PPR管材管件都具有低温脆性的特性!



二、材料的保存和现场的保温措施

未及时使用的管材管件应存放于保温性较好的仓库内,使用时分批领用,避免材料长时间存放于低温环境中。由于我国北方城市在冬季降温突然性较强,施工现场要及时将门窗进行封堵,对已连接的管材无论是否铺设水泥垫层,都要用草垫等覆盖进行保温防护

如施工温度达到零度以下,PPR塑料类管材韧性降低,脆性增强,当管材受到外力的冲击或者重压时,会出现直线开裂现象,并且开裂情况是由内管开始,向外管延伸,不易察觉,建议施工方停止施工,以免造成管材管件的低温脆裂。


三、施工过程的注意事项

1、在PPR管材的搬运过程中要轻拿轻放,严禁将防冻管材管件抛、摔、滚、拖;

2、在PPR管材的存放过程中,管材要求存放在库房和简易棚内(能够避风保温),且冬季堆放高度不能超过1.3m

3、施工人员在领料时应检查防冻管材管件的内外壁是否有裂口、裂纹等情况;

4、由于气温降低,管道在施工时会变得僵硬。因此,在铺设管道,尤其是盘管时,应加大其弯曲半径,禁止使用蛮力硬撅。地面的马鞍卡相比夏季时应加密。尽量避免管道交叉,如无法避免,应剔出足够的管槽,保证管道平直铺设。

5、在冬季热熔过程中不可以用调高热熔器温度的方式达到热融效果,这种方式会造成热熔口局部材料迅速融化,却无法保证材料的热熔厚度,从而容易导致管件炸裂和熔接点连接不充分的问题,为避免上述问题的发生应采取延长热熔时间的方式,具体如下:

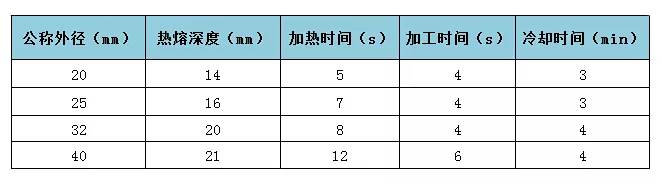

冬季PPR管材管件热熔时间表


冬季环境温度小于5℃,加热时间应延长50%

6、冬季管道打压试水需要尤其注意的是,试压之后须及时将管道内的水排放干净,尤其是平铺管道需要用风机吹干,外部温度低于零度时保压时间不可超过2h,如条件允许的情况下,也可采用管道内注入防冻液的方式防止管道内水结冰,但打压压力要适当调低

7、在管道施工验收合格,交付其他专业施工时,做好成品保护工作。尤其是在户门、楼梯门、临时电梯门口等经常被小推车光顾的地方,做上标记,铺上盖板。楼板打地面时,管道充水时应加防冻液,必须有专人看护,避免被破坏。在配合其他专业施工后,应及时吹水。吹水时,应逐次打开临时堵头,避免所有漏点,尤其是管井、阳台洗衣机这些末端处。尽可能将北面的门窗封严,避免被寒风直吹,发生裂炸。

8、在冬季停工封楼之前,应对管道系统再做一次整体的检查,检查管道内是否还存有积水,管道的支架是否脱落,检查完毕后作好记录。




四、春季复工后的注意事项

连续5日平均气温高于5℃时,标志着冬季施工作业的结束,春季施工的开始。在第二年春季复工以后,应先检查整个管道系统是否有人为动过的痕迹,重点检查各个阀门和堵头。然后在最低温度0℃以上的情况下,进行试水打压,检查完毕后,及时放水。
